Ремонт ванной в новостройке: оптимальная последовательность работ

Производить ремонт в новостройке, по существу, бывает более удобным, чем в уже заселенном жилом помещении. Во время ремонта и проживания не возникают взаимных помех, нет необходимости освобождать комнаты от мебели или сносить старую отделку. Если вас интересует вопрос о ремонте ванной комнаты в новостройке, давайте рассмотрим эту тему подробнее.

Рассмотрим, с чего начать ремонт ванной в новостройке – с привязкой к очерёдности выполнения работ по обустройству остальных помещений.

Очерёдность ванной при ремонте квартиры в новостройке

В новой квартире ремонтировать комнаты по очереди, обустраивая каждую с нуля до финиша, нецелесообразно.

Монтаж коммуникаций выполняют в полном объёме, каждый вид – в актуальной группе комнат. Например, электропроводку монтируют по всей квартире, отопления в прихожей и на лоджии может не быть, а водопровод и канализация нужны только в ванной, туалете и кухне. Прежде, чем приступать к отделке ограждающих конструкций, все системы бытового жизнеобеспечения должны быть собраны и проверены —прозвонка, опрессовка и т.д.

Кроме того, начинать финишную отделку какой-то комнаты нужно тогда, когда грязные работы в квартире закончены или выполнены в максимально возможном объёме. Только так все помещения квартиры после окончания ремонта будут выглядеть одинаково свежими.

Таким образом, начинать ремонт квартиры с ванной комнаты, как и ремонтировать это помещение в последнюю очередь, нецелесообразно. Каждый вид работ по подготовке помещений к финишной отделке должен производиться в квартире до выполнения в полном объёме. Следовательно, некоторые подготовительные операции в ванной будут являться составной частью идентичных работ в других комнатах.

Проектирование и расчёт потребности в материале

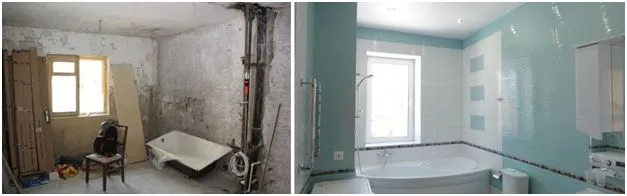

Если ремонт выполняется силами профессионального подрядчика, то задача минимально проста – до исполнителя доводится своё вИдение ванной комнаты после окончания работ, и через день-два после замеров заказчику представляют для согласования дизайн-проект и смету, например, такой:

Если ванную в новостройке ремонтировать силами специализированной фирмы, то в Москве и Подмосковье ремонт «под ключ» обойдётся от 8 тыс. руб. за 1 м2 площади помещения (со стоимостью материалов).

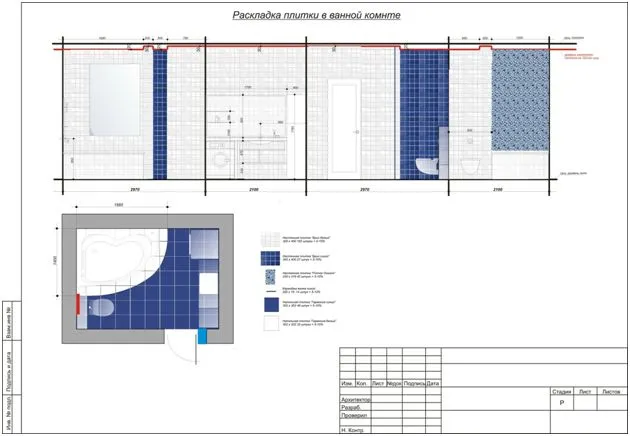

Чтобы спроектировать коммуникации, сначала нужно составить схему расположения в ванной сантехнических приборов.

Читайте также: Стоимость ремонта ванной в новостройке

Имея схему, в магазине подбирают необходимую сантехнику — ванну, унитаз, раковину, причём, с привязкой к габаритам помещения. Расставив предварительно приборы по проектным местам, составляют схемы систем водоснабжения и канализации. Затем проектируют электроснабжение и отопление – на бумаге с последующим переносом на основания или сразу на ограждающих конструкциях. Для упрощения этого этапа работ можно подобрать готовое решение в интернете, или воспользоваться специальными программами, выдающими результат после ввода определённых параметров помещения.

Как правило, для новостройки эти схемы являются составной частью проекта общеквартирных систем жизнеобеспечения. Учитывая значимость правильности расчётов и объём проектных работ, для разработки схем чаще всего обращаются к профессионалам соответствующего профиля. Следует избегать услуг умельцев-универсалов, предлагающих в одиночку спроектировать все системы.

По готовым схемам подсчитывают потребность в материалах для коммуникаций.

Затем необходимо выполнить расчёты расхода отделочных материалов. Для этого на потолке, стенах и полу выполняется разметка зон отделки, каждую из которых обмеряют для определения площади. По полученным результатам рассчитывают потребность в отделочных материалах — с привязкой к способу отделки каждого участка.

Гидроизоляция потолка

Если межэтажное перекрытие сборное, то его предварительно осматривают, и при необходимости заделывают трещины и стыки. Затем черновой потолок обрабатывают противогрибковым составом – в условиях повышенной влажности это предотвратит образование плесени.

По высохшему основанию выполняют гидроизоляцию – её, как и заделку трещин, можно объединить с выполнением этих работ по всей квартире.

В жилых помещениях потолочная гидрозащита производится не всегда, но в ванных многоквартирной новостройки, если этажом выше расположена комната того же назначения, сделать её нужно обязательно.

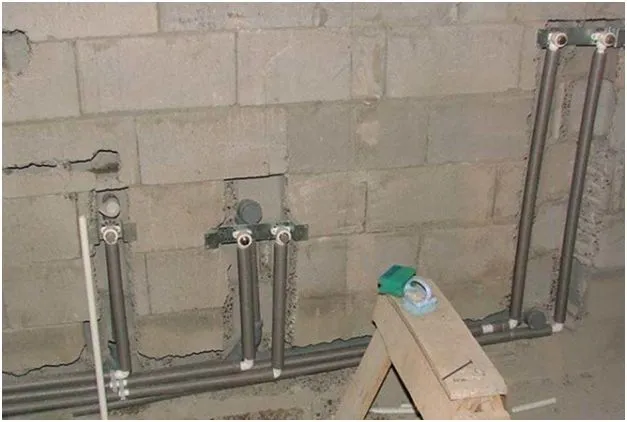

Монтаж коммуникаций

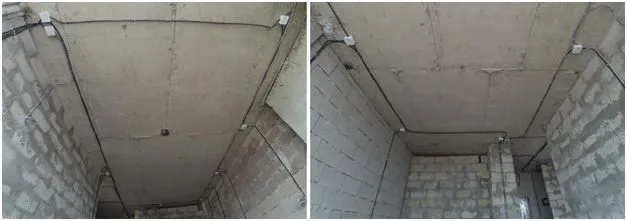

Разводку трубопроводов и монтаж электропроводки в ванной выполняют во время производства этих работ в объёме всей квартиры. Кабели крепятся к стенам хомутами – позже их покроет стеновая отделка, чаще всего – штукатурка с плиткой. Под монтажные и распределительные коробки в стенах необходимо устроить гнёзда. Если распределительные коробки располагают на потолке, то монтируются они поверх гидроизоляции и в последующем скрываются подвесной облицовкой реечной конструкции.

Если выполнять электромонтажные работами силами подрядчика, то в Москве и Подмосковье расценки вместе со стоимостью материалов будут выглядеть приблизительно так:

Вид работыЕд. измеренияРасценка с учётом материала (руб./ед.)
Электромонтажные работы
Прокладка кабеля внутри гофрыпог. м.60,0
Прокладка кабеля внутри гофры в подвесном потолкепог. м.
Внешняя прокладка кабеля без крепленияпог. м.60,0
Монтаж электроточки в подготовленное гнездо (розетка, выключатель)шт.
Монтаж подрозетникашт.90,0
Монтаж накладного вентилятора без сборки с подключениемшт.
Монтаж вентиляционной решеткишт.

Устройство площадки под ванну

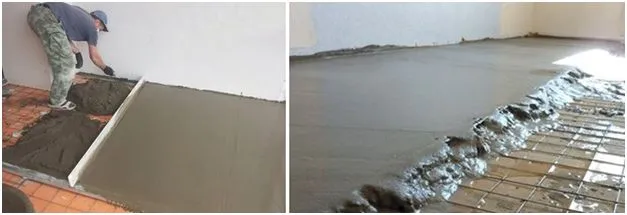

В полу помещения заделываются трещины и крупные выбоины, после чего устраивают гидроизоляцию в два слоя.

По готовности гидрозащитного покрытия необходимо обустроить площадку под ванну. Следует учитывать, что остальная площадь пола должна быть утеплена, после чего поверх утеплителя на ней будет сделана стяжка – то есть, отметка пола поднимется на высоту этого «пирога». Следовательно, площадка под ванну должна быть устроена той же толщины, что и «пирог», но утеплитель для неё не нужен.

Участок пола под ванну выкладывают кирпичом с затиркой швов заподлицо кладке. Вместо кирпичной кладки можно использовать бетон – залить в опалубку до необходимой отметки по высоте.

Пока кладка набирает прочность и сохнет, занимаются другими работами в квартире.

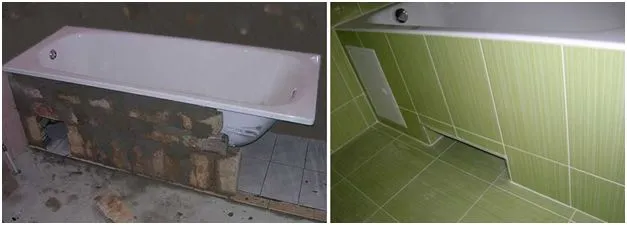

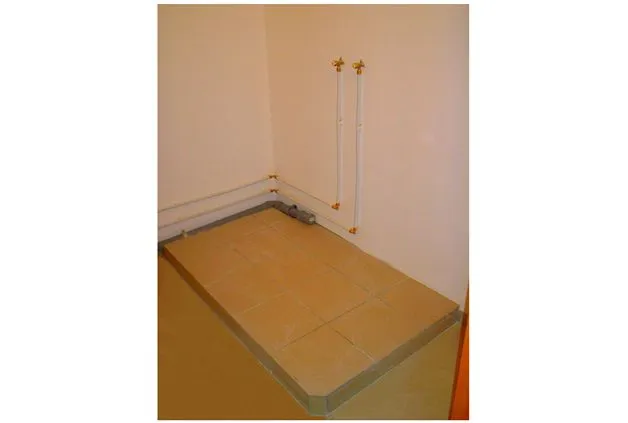

После того, как площадка высохла, её отделывают плиткой. Через день швы кафеля затирают, ещё через два – ванну устанавливают на проектное место с подключением сифона к канализации.

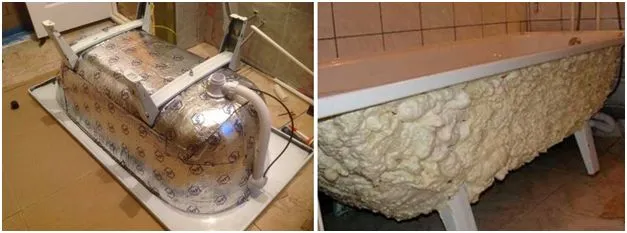

Если ванна металлическая, то чашу снаружи целесообразно тепло- и шумоизолировать – пенофолом или монтажной пеной с малым коэффициентом расширения.

Предварительное обустройство пола

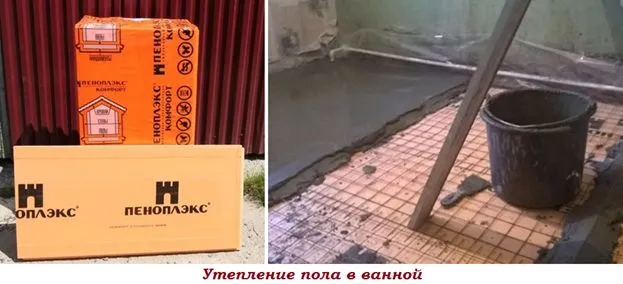

Вокруг площадки с ванной поверх гидроизоляции выполняется утепление пола – идеально подойдёт пеноплекс толщиной от 3 см.

В ванной, в отличие от душевой, устанавливать напольный трап не обязательно, но, если он предусмотрен проектом, аксессуар устанавливают до укладки утеплителя — соединяют с канализацией и временно фиксируют на проектном месте.

Поверх теплозащиты опять выполняют гидроизоляцию (два слоя полиэтилена), после чего устраивают несущую стяжку, которая армируется сеткой из стальных или стеклопластиковых прутьев. Стяжку покрывают плёнкой, и дают ей время для отверждения.

На отвердевшей стяжке выполняют обустройство видимой части ванны экраном – выкладывают кирпичную перегородку, которая позже облицовывается плиткой в соответствии с дизайн-проектом.

В экране необходимо предусмотреть технологический лючок, чтобы иметь доступ к сифону для обслуживания.

Читайте также: Какую краску выбрать для ванной комнаты? Выбираем по 5 параметрам

Выравнивающая штукатурка стен

Черновое оштукатуривание стен под укладку плитки целесообразно выполнять в составе работ по выравниванию стеновых поверхностей во всех помещениях. Штукатурка – работа грязная, и приступать к следующему этапу работ лучше после её окончания во всех помещениях. Это оправдано и хронологически – к окончанию оштукатуривания последней комнаты штукатурка в первом помещении уже наберёт значительную часть прочности.

К началу черновой штукатурки в ванной комнате несущая стяжка на её полу должна быть достаточно твёрдой. Но и на твёрдое покрытие стелют листы старой фанеры или ДВП, чтобы не нужно было соскабливать со стяжки застывший штукатурный раствор.

Укладка кафеля на стены

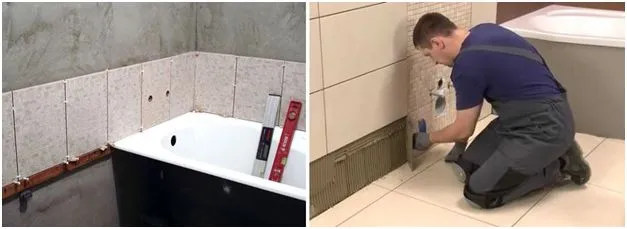

Если на стены ванной будут облицовываться плиткой, то класть кафель можно через 4-5 дней после окончания штукатурки – за это время раствор наберёт достаточную для отделки прочность, но поверхность штукатурного покрытия не должна быть влажной. Оставшаяся в штукатурке влага будет продолжать участвовать в наборе прочности, а излишняя – испарится через стыки плитки и диффундирует через ограждающие конструкции. На практике при ремонте квартир в новостройках есть возможность дать штукатурке для отверждения больший, чем 4-5 дней, срок перед укладкой плитки.

Первый ряд кафеля укладывается на борт ванной, следующие кладутся в направлении к потолку, а затем отделку ведут вниз к полу, но оставляют не уложенной последнюю полосу.

Отделка пола керамикой и затирка швов

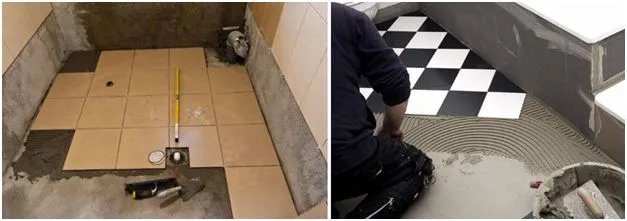

Закончив монтаж керамики на стены, возвращаются к обустройству пола, и продолжают укладку плитки от площадки под ванной в стороны — до оштукатуренных стен, оставляя зазор с ними в 5 мм. Через пару дней после окончания отделки пола кладут на стены последний ряд кафеля, опирая листы на напольную облицовку, и облицовывают экран ванны.

Ещё через день можно приступать к затирке кафельных швов – сначала по стенам, потом на полу. Если затирочная смесь белого цвета, задача упрощается. При цветном оформлении стыков, замешивая порцию состава, нужно точно соблюдать соотношение сухой смеси и пигмента, иначе швы буду различаться тоном.

В Москве и Подмосковье отделочные работы с учётом стоимости материалов выполняются подрядчиками приблизительно по следующим расценкам:

Вид работыЕд. измеренияРасценка с учётом материала (руб./ед.)
Отделочные работы
Однослойное грунтование стен бетон-контактомм2
Облицовка ровных стен плиткой из керамики стандартных размеровм2
Облицовка оштукатуренных стен нестандартной керамической плиткойм2
Облицовка ровных поверхностей керамогранитными плитамим2
Затирка межплиточных швов цементомм2
2-х компонентная затирка межплиточных швовм2
Рулонная гидроизоляция полам2
Гидроизоляция пола мастикой из битума или обмазочными смесямим2
Обшивка стен ПВХ панелями по каркасум2
Укладка мозаики на ровный полм2
Монтаж нестандартного декоративного панношт.
Монтаж декоративного бордюрапог. м.
Выполнение плинтуса при помощи плиткипог. м.

Отделка потолка

На отделанный пол стелют полиэтиленовую плёнку, чтобы защитить керамику от абразивного воздействия пыли, образующейся при сверлении оснований.

Затем выполняют разметку под каркас подвесного потолка: по стенам – для направляющих профилей, по потолочному основанию – для подвесов, к которым будут крепиться несущие багеты (шины, «гребёнки»).

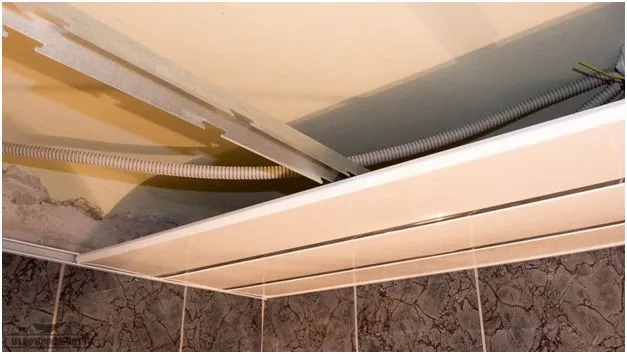

По выполненной разметке сверлят отверстия и монтируют каркас. По готовности каркаса устанавливаются алюминиевые или пластиковые рейки – фиксируются зубьями «гребёнок».

Читайте также: 6 вариантов потолков в ванной комнате. Какие лучше?

Монтаж оборудования

Основное и вспомогательное оборудование устанавливается тогда, когда отделочные работы закончены. Сначала монтируются розетки, выключатели, светильники, потом – сантехнические приборы. В последнюю очередь навешивают зеркала, шкафчики, вешалки и декоративные элементы интерьера.

Монтаж оборудования (с учётом его стоимости) силами подрядчика в Москве и Подмосковье выполняется приблизительно по следующим расценкам:

Вид работыЕд. измеренияРасценка с учётом материала (руб./ед.)
Сантехнические работы
Монтаж акриловой ванны с проведением обвязкишт.
Монтаж чугунной ванны с проведением обвязкишт.
Монтаж стальной ванны с проведением обвязкишт.
Изготовление экрана под ванну их ГКЛ с установкой, цоколем, лючкомшт.
Монтаж собранного напольного унитазашт.
Установка труб подачи воды из сшитого полиэтилена или металлопластикапог. м.
Установка труб подачи воды из полипропиленаточка
Установка канализационных труб любого диаметраточка
Установка сантехнического шкафашт.
Установка защитной системы от протечеккомпл.
Установка полотенцесушителяшт.
Монтаж душевого смесителя в ваннойшт.
Монтаж умывальника модели «тюльпан» без сборки смесителяшт.
Монтаж водонагревателя проточного типашт.

Заключение

Если проект отделки ванной отличается от описанного в статье, то отдельные виды работ будут выполняться в другой очерёдности. Например, при устройстве подогрева полов электрические нагревательные кабели необходимо покрыть стяжкой сразу после монтажа – ходить по ним и заниматься отделкой стен недопустимо. То же касается и покраски потолка – её можно выполнить до отделки стен и пола. Кроме того, некоторые виды работ можно поменять местами. Например, положить плитку на пол после монтажа реечного потолка, а не наоборот. Но в отсутствие проекта каждую конкретную ситуацию лучше обсудить со строителем-профессионалом.

Сколько стоит сделать ремонт в новостройке с нуля в Москве?


Стоимость ремонта в новостройке в Москве может сильно варьироваться в зависимости от различных факторов, включая размер квартиры, уровень отделки, используемые материалы, сложность работ, региональные различия, а также выбор стиля и дизайна.

Обычно ремонт в новостройке может быть разделен на несколько этапов:

  1. Грубая отделка: Этот этап включает в себя работы по выравниванию стен и потолков, укладке полов, установке дверных блоков, электропроводке, сантехнике и другие базовые работы. Стоимость грубой отделки может начинаться от 10 000 рублей за квадратный метр и выше.

  2. Отделка стен и потолков: Здесь включены работы по шпатлевке, покраске, обоеванию или другим видам отделки стен и потолков. Стоимость этого этапа зависит от выбора материалов и сложности работ.

  3. Отделка полов: Этот этап может включать укладку плитки, ламината, паркета или других напольных покрытий. Стоимость будет зависеть от типа выбранного покрытия.

  4. Установка сантехники и санфаянса: Если у вас есть санузел или ванная комната, здесь включены работы по установке сантехники, душевых кабин, ванны и другого оборудования.

  5. Установка мебели и декора: Этот этап включает установку кухонных шкафов, мебели, светильников, зеркал и других элементов интерьера.

Цены могут значительно меняться, начиная от более экономичных вариантов и до более роскошных и дорогих. В Москве цены на ремонт обычно выше, чем в других регионах России. Поэтому наилучшим подходом будет проконсультироваться с несколькими специалистами или компаниями по ремонту, чтобы получить оценку стоимости работ на основе ваших конкретных потребностей и предпочтений.
